2025年二建必考公式,考生必看!

2025年05月07日 来源:来学网

2025二建必考公式汇总

## 施工管理

1.承包人报价浮动率的计算:

招标工程:承包人报价浮动率 L=(1-中标价/招标控制价)×100%

非招标工程:承包人报价浮动率 L=(1-报价值/施工图预算)×100%

2.延迟付款违约金=延迟付款金额×0.08%×延迟付款天数,迟延付款违约金的总

额不得超过合同价格的 10%。

3.流水施工工期的计算。

T=(m+n-1)K+∑Z-∑C

式中 T——流水施工工期;

m——施工段数;

n——施工过程数;

K——流水步距。

∑Z——技术间歇时间之和;

∑C——提前插入时间之和;

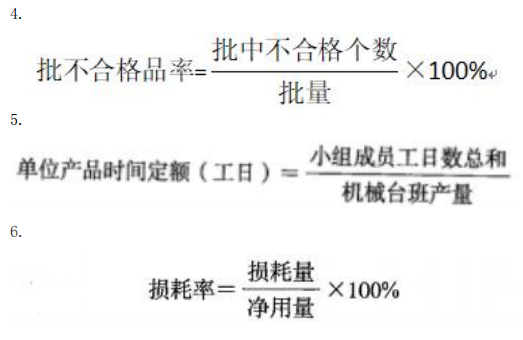

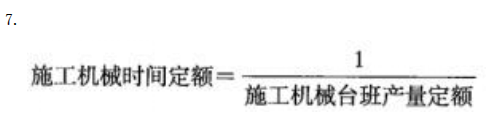

8.总消耗量=净用量+损耗量=净用量×(1+损耗率)

9.施工责任成本=预计结算收入-税金-项目目标利润

施工责任成本降低额=施工责任成本-项目实际成本

施工责任成本降低率=施工责任成本降低额/施工责任成本

10.挣值法

1)挣值法的三个基本参数

已完工程预算费用(BCWP)=∑(已完工程量×预算单价)

拟完工程预算费用(BCWS)=∑(计划工程量×预算单价)

已完工程实际费用(ACWP)=∑(已完工程量×实际单价)

2)挣值法的四个评价指标

费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)

当费用偏差 CV 为负值时,表明实际费用超支;

当费用偏差 CV 为正值时,表明实际费用节约。

CV=0 时,表明实际费用按预算支出。

进度偏差(SV)=已完工程预算费用(BCWP)一拟完工程预算费用(BCWS)

当进度偏差 SV 为负值时,表明实际进度拖后;

当进度偏差 SV 为正值时,表明实际进度提前。

SV=0 时,表明实际进度正常。

费用绩效指数(CPI)=已完工程预算费用(BCWP)/已完工程实际费用(ACWP)

当费用绩效指数(CPI)<1 时,表明实际费用超支;

当费用绩效指数(CPI)>1 时,表明实际费用节约。

CPI=1 时,表明实际费用按预算支出。

进度绩效指数(SPI)=已完工程预算费用(BCWP)/拟完工程预算费用(BCWS)

当进度绩效指数(SPI)<1 时,表明实际进度拖后;

当进度绩效指数(SPI)>1 时,表明实际进度提前。

SPI=1 时,表明实际进度正常。

11.企业的项目成本考核指标

项目施工成本降低额=项目施工合同成本-项目实际施工成本

项目施工成本降低率=项目施工成本降低额/项目施工合同成本×100%

12.项目管理机构可控责任成本考核指标

(1)项目经理责任目标总成本降低额和降低率。

计算公式如下:

目标总成本降低额=项目经理责任目标总成本-项目竣工结算总成本

目标总成本降低率=目标总成本降低/项目经理责任目标总成本×100%

(2)施工责任目标成本实际降低额和降低率。

计算公式如下:

施工责任目标成本实际降低额=施工责任目标总成本—工程竣工结算总成本

施工责任目标成本实际降低率=施工责任目标成本实际降低额/施工责任目标总成

本×100%

(3)施工计划成本实际降低额和降低率。

计算公式如下:

施工计划成本实际降低额=施工计划总成本-工程竣工结算总成本

施工计划成本实际降低率=施工计划成本实际降低额/施工计划总成本×100%

13.自由时差=紧后工作最早开始时间的最小值-本工作最早完成时间

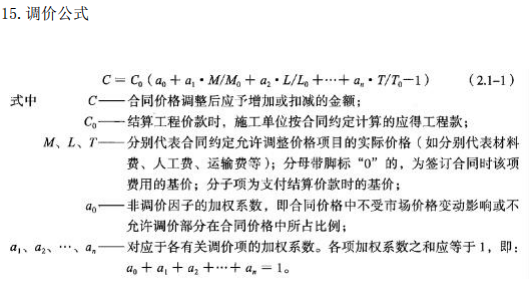

14.总时差=最迟开始时间-最早开始时间=最迟完成时间-最早完成时间

职展网现已开通线上辅导课程,名师授课、专家答疑、更有定制科学复习计划!点击进入: 职展网

心之所往
来而学之

更多热门考试资讯,点击进入:职展网

在线视频学习,海量题库选择,点击进入:职展网

梅花香自苦寒来,学习是一个打磨自己的过程,希望小编整理的资料可以助你一臂之力。

点击进入>>>>职展网—未来因学而变

学习视频,在线题库、报考指南、成绩查询、行业热点等尽在职展网(点击进入)

最新资讯
